一句话结论:液压弯管机通过液压缸驱动弯管模与夹紧块,完成管材冷弯成型,工作压力 4~7MPa,要求动作平稳、弯曲角度精确、可重复定位,并具备防回弹与急停保护。
应用场景与工况
广泛用于汽车管路、空调管、液压管路加工;管径从 φ8 到 φ80mm,壁厚不同所需弯管力矩差别很大,设备通常需要角度编程与多层模切换。
弯管机的液压系统驱动弯管臂回转(或顶弯缸推进)与夹紧/导向装置,常见动作顺序为夹紧→导向靠模→弯管→回程→松开。管子弯曲过程要求速度可控:速度过快会在弯头外侧形成减薄甚至开裂,速度过慢则影响节拍并造成回弹不稳定。
在空调、汽车管路与工程机械管路生产中,一台弯管机每天要完成数百到上千次弯曲,液压系统处于中低频连续工作状态;由于管材规格多、壁厚差异大,系统需要具备压力可调与速度分档能力。

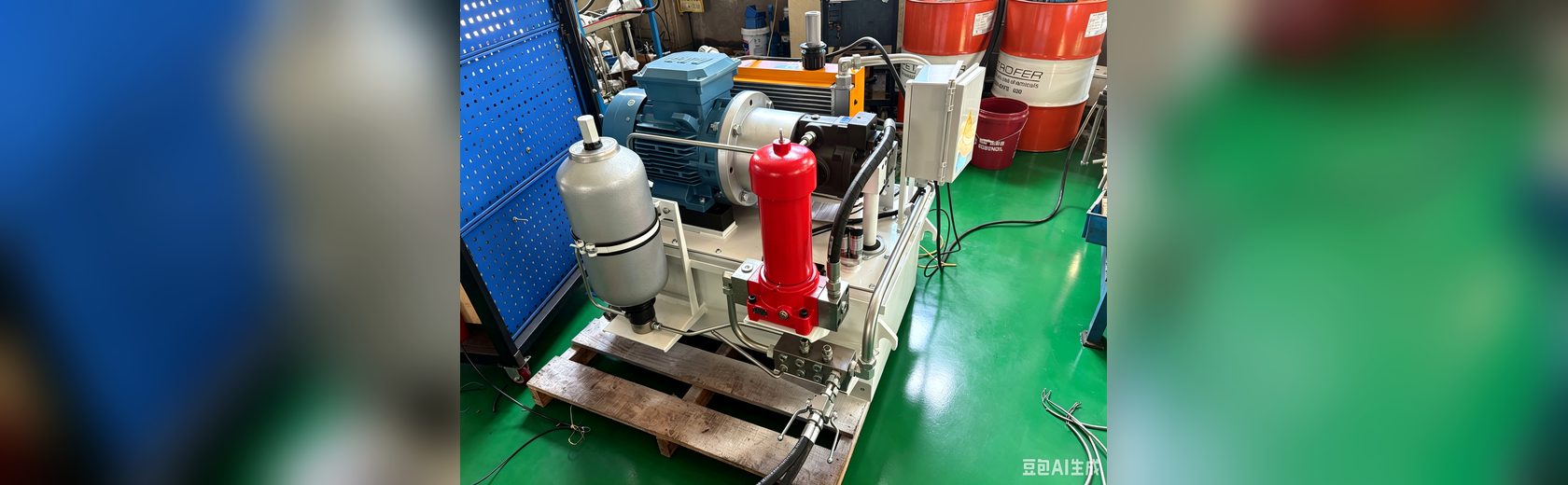

图 22系统特点
- 压力与速度分段:弯曲过程要求低速稳定(避免椭圆度超标),返回时要求快速以提高效率。
- 角度控制依赖机械挡块或编码器反馈,液压系统需保证同一压力下重复精度一致。
- 夹紧与弯曲同步:夹紧不足会造成管材滑移、起皱,夹紧力需与管径、壁厚匹配可调。
设计与使用要点
- 按管材外径、壁厚与弯曲半径核算弯曲力矩,确定液压缸缸径与系统压力,并留 20%~30% 余量。
- 弯曲速度用回油节流或比例阀控制,推荐 5~20°/s;速度过快会导致椭圆度与壁厚减薄超差。
- 夹紧回路应有独立减压阀,避免夹紧力过大压扁薄壁管;必要时采用带随动的夹紧结构。
- 设置防回弹与急停:弯到位后保压 0.5~2 秒再回程,防止角度回弹;急停时须能立即卸压。
典型参数
| 参数项 | 典型范围 |
|---|---|
| 系统压力 | 4~7 MPa |
| 弯曲力矩 | 按管径壁厚计算 |
| 流量 | 6~20 L/min |
| 弯曲速度 | 5~20 °/s |
| 角度精度 | ±0.1°~±0.5°(视配置) |
| 控制 | PLC+编码器 |
工况与选型计算
算例:某管径 φ32×2mm 的碳钢管弯曲时需要 20kN 推力与 3kN·m 扭矩,取工作压力 6.3MPa。按推力核算 A=20000N÷6.3MPa≈31.7cm²,即 φ63mm 缸即可满足;实际弯管机常用 φ100~φ125mm 缸以兼顾速度与结构刚性,取 φ125mm(122.7cm²),6.3MPa 下推力约 77kN。
弯管速度取 20mm/s,则流量 Q=122.7cm²×2cm/s×6≈14.7L/min,选 16L/min 定量泵;电机功率 P=6.3×16÷(60×0.8)≈2.1kW,取 2.2kW。回程速度可提高到 40mm/s(用差动或加大回油通道),以缩短空行程时间。
安装与调试要点
- 弯管臂与缸的连接采用销轴+关节轴承,避免弯曲反力造成缸杆侧向受力。
- 导向靠模与夹紧装置需与管径匹配,快换结构可显著缩短换型时间。
- 速度用回油节流或比例阀按管径与壁厚分档,薄壁管取低速,厚壁管可提速。
- 设置弯曲角度限位与压力上限双重保护,防止角度超程或管材过载开裂。
- 管路布置避开高温与切屑区,软管加耐磨护套,接头按扭矩紧固。
- 调试用标准管做弯曲试验,测量减薄率与椭圆度,记录合格参数作为工艺卡。
维护与故障处理
- 每班检查夹紧与导向装置的磨损与对中情况,磨损会造成弯曲起皱。
- 每周检查系统压力与节流阀设定,压力漂移会直接改变弯曲角度回弹量。
- 每季度清洗回油滤芯、检查缸口渗漏与销轴润滑。
- 每半年检测油液污染度,弯管车间粉尘较多时缩短换油周期。
- 每年检查缸杆镀层与密封,更换磨损的夹紧块与导向轮。
常见问题
液压弯管机弯出来的管椭圆度超标怎么办?
主要从三方面改善:①降低弯曲速度、提高夹紧与导向支撑的贴合度;②检查芯棒(mandrel)直径与位置是否正确;③适当增大弯曲半径或改用带助推(boost)的弯曲方式。
弯管机液压系统压力上不去怎么办?
先测泵出口压力与溢流阀设定值,若设定正常但压力上不去,多为内泄漏(溢流阀磨损、缸密封损坏)或吸油不畅;同时确认压力表是否失准,必要时更换表计复测。
弯管时管子外壁减薄严重,液压方面能做什么?
减薄主要由弯曲半径与推进速度引起。液压侧可做两件事:一是降低弯曲速度(一般控制在 10~20mm/s);二是采用"助推"方式,在弯曲的同时由助推缸沿轴向补料,减少外侧拉伸。若仍减薄,应减小弯曲角度或增大弯曲半径,属于工艺参数调整而非液压问题。
弯管角度重复性差(同一设定角偏差 ±0.5° 以上)怎么排查?
先看液压:节流阀开度漂移、油温变化引起黏度改变、比例阀零位漂移都会造成重复性下降;再看机械:弯曲臂销轴间隙、角度编码器松动、回弹补偿参数是否随管材批次变化。通常做法是控温(40℃ 附近)+ 编码器闭环 + 每批首件确认,可把重复性控制在 ±0.2° 以内。
